大概上是一个分润系统,老板说我们一个接口 0.5 天工时比较长,让我们压缩 3 分之一到一半
https://tjcqggibcl.feishu.cn/wiki/D7qNwfHfoiDAvSk5lcMclhxmnpb?from=from_copylink
上面的是实际文档,问了他觉得哪里长,他举了这个例子。
总体工时的预计合理吗?

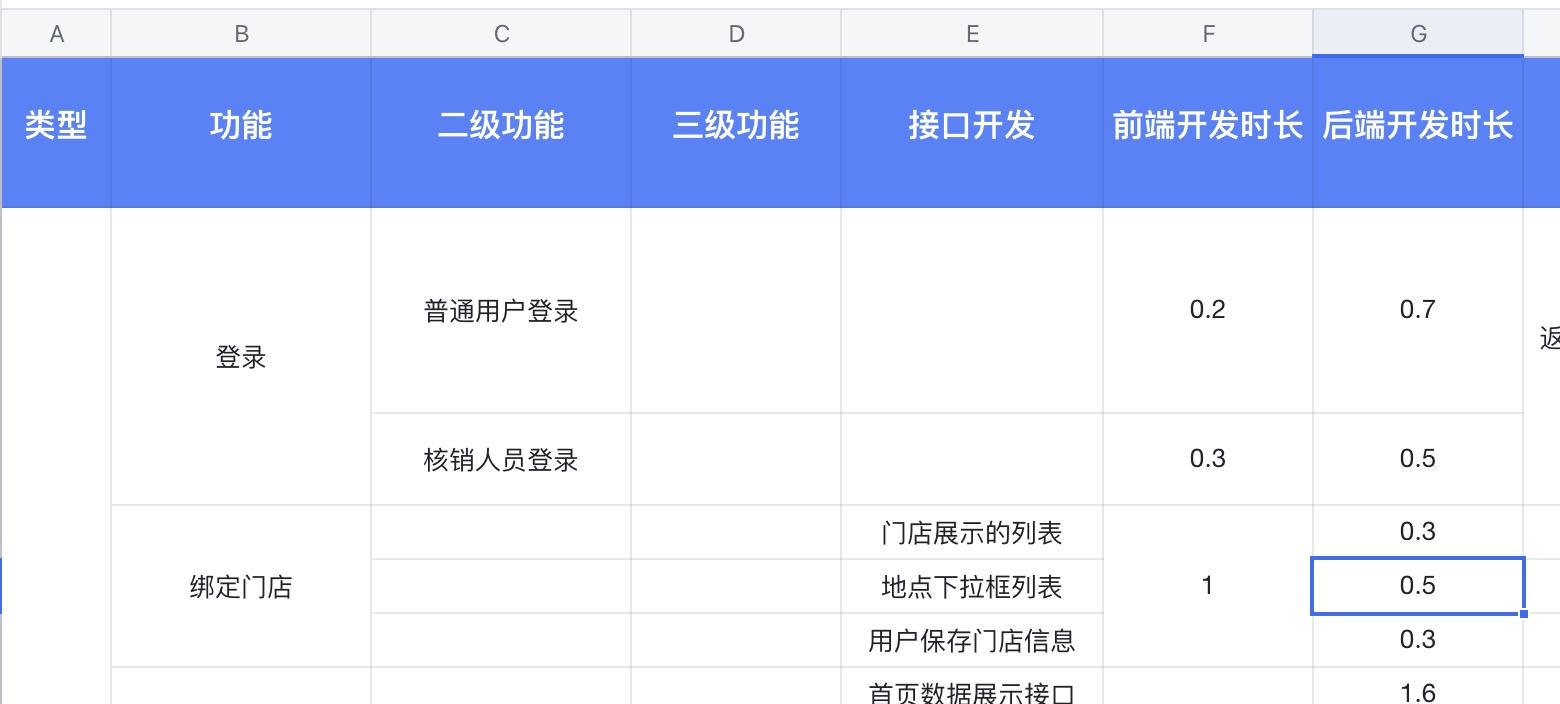

1 cnzmz OP 目前前端预计 20.9 人天,后端预计 31.1 人天 |
2 SpringBlossom 5h 15m ago 这确实长, |
3 ingdawn 5h 12m ago 分的这么细的么 看到头大 |
4 ooee2016 5h 12m ago 这分开算不好吧,最好和前端一样,按页面统计。 |
5 skuuhui 5h 10m ago 如果在我们团队,老板会说一天是合理的。如果你超过这个天说明你不够 AI native |
6 maichael 4h 55m ago 1. 单做功能实现不用这么多。 2. 但是里面把很多工作量隐藏了,第三方对接的调试没提,联调没提,测试没提。 3. 没有一个实际的项目管理?这种工时分出来没有实际意义。 |
8 cnzmz OP @SpringBlossom 不用 AI 的前提下多长时间你觉得合理呢,这个就是约等于项目上线的时间。 |
9 ElmerZhang 4h 33m ago 听老板的,然后用 AI 搞,剩下的时间就可以摸鱼了 |
10 phpdever 4h 15m ago 分的太细了,没必要。万一你前期没调研清楚,做着做着发现要加接口,改逻辑,那影响范围太大了。排期的时候要适当留一些时间缓冲。 预估排期这个事情,不要期望第一次就准确评估,第一次肯定不准,第二次也可能不准,但是会一次比一次准的,团队伙伴之间也要磨合不是? |
11 phpdever 4h 12m ago 老板跟你讲条件,你也可以讲条件的。他压排期,你就减少开发工作量 这个分润系统,一定要一个版本就迭代完吗?我看未必,第一期先上必要的功能就可以,把流程跑通为主 这么庞大的系统,你怎么测试? 还不如小步快跑,分版本迭代 |
12 hydyy 4h 9m ago 讲真,现在你在这问还不如问 ai |
13 cnzmz OP @ElmerZhang 我准备等会就提要采购 AI ,找个中转站买买,不自己买了。 |
16 davin 3h 47m ago UI/交互逻辑实现,接口对接/联调,自测测试,大概这么划分吧。用专业的项目管理软件/协作平台 + webhooks 实时消息同步,方便整体进度管理 |
18 ajax10086 3h 43m ago 前后端分离也以模块划分。默认按 2 人天来算估,每个接口算 0.25 人/天,测试联调留 2 天搞正流程缺陷,完事直接投产出问题 hotfix 。这种来定制软件的小老板我经常打交道,他生产数据没这么快能起量 |
19 qbmiller 3h 37m ago 这种系统,一般都是 二开了, 从 0 开始,2 个人搞 1 个月 ,一点不多。 这还不包括上线实际运行各种问题。 可以扔给 ai 设计所有表, 过一遍 分功能块再 ai 搞。 |
20 suzhou 3h 7m ago 说实话你要这么细就写一个列表 api ,那个老板看了都会说时间长的。 |
21 liuliuliuliu PRO 说实话,这里面产品经理的责任更重一点,如果他写一个详细的需求文档,那么确实可以靠 ai 更快速度的做出来 |
22 wu00 3h 3m ago 如果是照抄,工时估这么细可以理解 如果是按需求文档做,coding 的时间绝对不超过 30%,剩下的都是思考、核对、调整、设计 |
